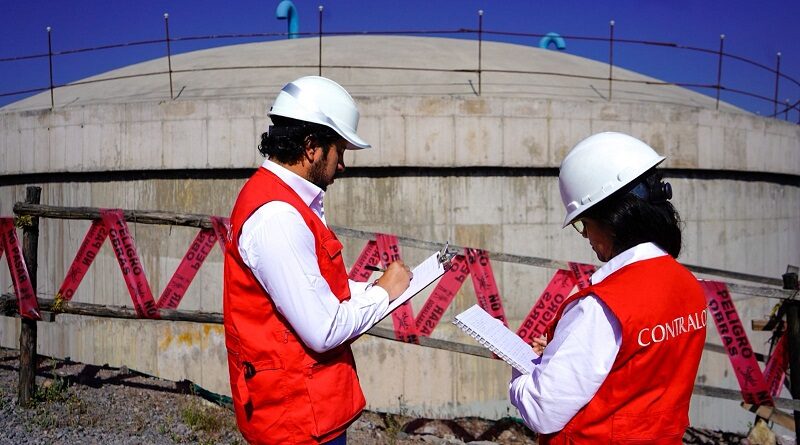

Detectan retrasos en obra de agua potable para Socabaya, Sanbandía y Characato

La Contraloría General de la República – CGR informó que alertó a la empresa de Servicio de Agua Potable y Alcantarillado de Arequipa (Sedapar) por retrasos en la ejecución de la obra de ampliación y mejoramiento del sistema de abastecimiento de agua potable de los distritos Socabaya, Sabandía y Characato, que demanda una inversión de S/ 71 732 290 y un plazo de 900 días calendario.

El proyecto tiene el objetivo de ampliar las líneas de conducción de agua potable con obras primarias complementarias para atender la demanda en zonas urbanas de expansión del cono sur de la ciudad de Arequipa, en los distritos de Mariano Melgar, Paucarpata, José Luis Bustamante y Rivero, Sabandía, Socabaya y Characato, a una población de 275 452 habitantes.

En el Informe de Hito de Control n.° 014-2026-OCI/0263-SCC, que evaluó el periodo del 20 al 24 de abril de 2026, se revela retrasos en la ejecución del componente de construcción del pase aéreo sobre el río Sabandía donde no hay frentes de trabajo y en la misma zona se advierte la falta de culminación en la ejecución de un muro de contención de gaviones.

El informe también alerta la falta de adquisición de válvulas, accesorios, equipos, carpintería metálica, así como la culminación de obras civiles de acabados, losas, de la cámara de válvulas, del componente construcción del reservorio R-33A, situación que afectaría el cumplimiento del plazo contractual de la obra.

Otro riesgo advertido revela que el calendario de avance de obra acelerado vigente no evidencia las partidas pendientes de ejecución que no forman parte de la ruta crítica, limitando el control y evita advertir si algunos rubros se tornan en críticas y afectarían el cumplimiento de los plazos.

En la visita de inspección a la obra del 21 de abril de 2026, la comisión de control, conoció que la contratista y supervisión no presentaron en la valorización n.° 33, los protocolos de pruebas en la reposición de pavimento asfáltico en caliente en las zonas urbanas de trabajo, situación que limita verificar de la calidad de los trabajos realizados.

El informe elaborado por el Órgano de Control Institucional de Sedapar fue comunicado al presidente de directorio de la empresa de saneamiento para la adopción de las acciones preventivas y correctivas correspondientes.
